• 새만금청, 새만금 국가산단 동비응변전소 1년 앞당겨 가동
    • 이차전지 기업 등 급증하는 전력수요 선제적 대응

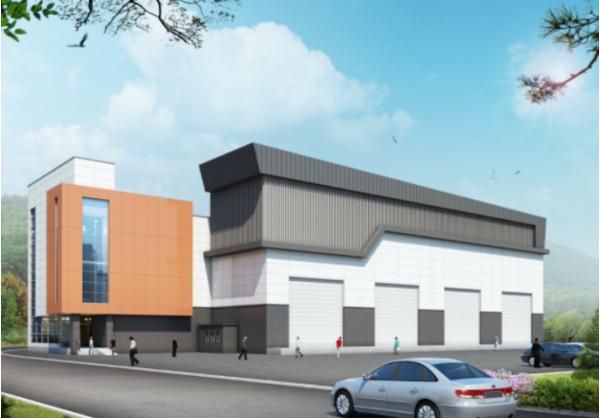

    • 새만금개발청과 한국전력공사는 새만금 국가산업단지 입주기업에게 안정적이고 신뢰도 높은 전력망을 공급하기 위해 5공구에 건설한 154kV 동비응변전소의 가압을 성공적으로 완료하고, 본격적인 운영에 들어갔다고 밝혔다.

      이번 가압은 새만금 산단 내 이차전지 기업의 전력수요가 빠르게 증가하는 상황에서, 필요한 전기가 제때 공급되어야 한다는 기업들의 현장 요구에 선제적으로 대응한 조치이다.

      새만금개발청은 관계기관 협의를 통해 변전소 및 송전선로 건설에 수반되는 인·허가 소요기간을 단축해 사업 추진 속도를 끌어올렸고, 한국전력공사는 철저한 안전관리와 공정 단축으로 당초 계획보다 약 1년 앞당겨(2026년 10월 → 2025년 12월) 가압을 완료했다.

      동비응변전소는 대용량 전력 수요처 전용 송전선로 8회선(회선당 최대 400MW)과 배전선로 26회선(총 240MW)의 전력공급 능력을 확보함으로써 새만금 산단 내 이차전지 기업을 비롯한 첨단산업의 급증하는 전력수요에 안정적으로 대응할 수 있는 기반을 마련했다.

      한국전력공사는 제11차 장기 송변전설비계획(2024년∼2038년)에 따라 새만금 산단 내에 남비응변전소(2026년), 서비응변전소(2027년) 등을 순차적으로 확충해 나갈 계획이다.

      새만금개발청 홍지광 산업진흥과장은 “동비응변전소가 조기에 확충됨으로써 이차전지 기업 등 새만금 산단 입주기업들에게 안정적으로 전력을 공급할 수 있게 됐다.”라고 밝혔다.

      한국전력공사 박현민 전북건설지사장은 “동비응변전소가 새만금 산단 내 전력공급의 핵심 역할을 수행할 예정이며, 향후 새만금 산단의 발전을 위해 적기에 전력설비를 확충할 수 있도록 지속적으로 노력하겠다.”라고 밝혔다.

    Copyrights ⓒ 이슈프레스저널 & www.issuepress.co.kr, 무단 전재 및 재배포 금지
  • 확대 l 축소 l 기사목록 l 프린트 l 스크랩하기
         신문사소개  |   기사제보  |   광고문의  |  불편신고  |  개인정보 취급방침/이용약관  |  청소년보호정책  |  이메일무단수집거부
대표자명: 씨아이씨라이프 박청삼 | 상호: 이슈프레스저널 | 주소: 경상남도 진주시 에나로 85(충무공동, 3층)
신문등록번호: 경남,아02475 | 신문등록일자: 2020.12.01 | 발행인: 씨아이씨라이프 박청삼 | 편집인: 박성기
청소년보호책임자: 박성기 | 전화번호: 02-6709-3003 | fax번호: 02-6735-5006 | 이메일: mjclalala@google.com
Copyright © 2020 이슈프레스저널. All rights reserved.
